6 min de leitura
Para não deixar duas cidades isoladas durante a obra, engenheiros construíram uma nova ponte ao lado da antiga e depois deslizaram a enorme estrutura lateralmente sobre o rio Ohio até sua posição definitiva
Escrito por Flavia Marinho
Publicado em 05/08/2026 às 21:24
Construção, Indústria
Seja o primeiro a reagir!
Prefira o CPG no Google

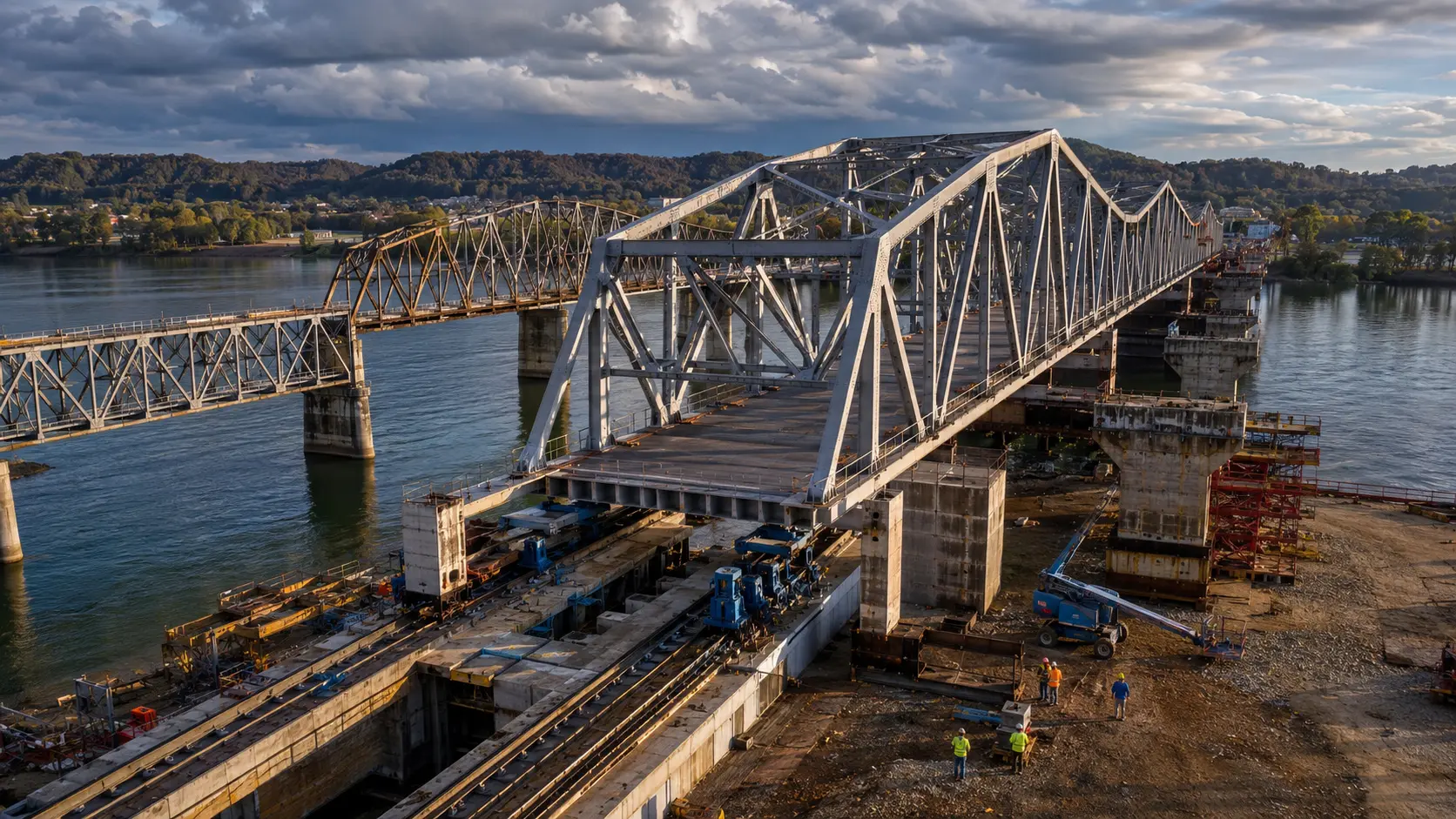

Ponte sobre o rio Ohio foi construída ao lado da antiga para reduzir a interdição entre Milton e Madison, usou cerca de US$ 103 milhões para construção acelerada e um enorme deslizamento lateral para colocar a nova estrutura sobre os apoios definitivos.
Já imaginou uma ponte praticamente pronta e, em vez de vê-la aberta ao trânsito num ponto fixo, simplesmente assistir à enorme estrutura se deslocar lateralmente sobre o rio Ohio?
Foi essa a solução usada em abril de 2014 na ligação entre Milton, no Kentucky, e Madison, em Indiana, nos Estados Unidos. A ponte foi oficialmente concluída em 17 de abril de 2014, depois que a nova estrutura foi deslocada para os apoios definitivos.
Os engenheiros construíram grandes partes da nova superestrutura ao lado da travessia existente e prepararam sua transferência para a posição definitiva. O objetivo era evitar que toda a substituição dependesse de uma longa interdição da ligação entre as duas cidades.
ARTIGO CONTINUA ABAIXO
Veja também
A operação fazia parte de um projeto de cerca de US$ 103 milhões. A Federal Highway Administration, agência federal responsável por rodovias nos Estados Unidos, classificou o trabalho como o maior deslizamento horizontal de ponte já concluído no país.
Construir a nova ponte ao lado da antiga resolveu um enorme problema
Uma substituição convencional poderia exigir que grande parte do trabalho fosse realizada exatamente onde estava a estrutura existente. Isso criaria um problema evidente: antes de construir a nova travessia, seria necessário liberar o espaço que ela ocuparia.
A solução adotada entre Milton e Madison mudou essa sequência. A nova superestrutura foi preparada paralelamente à travessia existente, permitindo que uma parte importante da construção avançasse sem ocupar imediatamente sua posição definitiva.
Superestrutura é simplesmente a grande parte superior da ponte que atravessa o rio e recebe a área de circulação. Em vez de obrigar os engenheiros a começar todo esse trabalho apenas depois da retirada da estrutura anterior, a montagem paralela permitiu antecipar etapas.
Na prática, a obra separou dois momentos que normalmente poderiam ocorrer no mesmo espaço: construir a nova ponte e colocá la na posição final.
A ponte sobre o rio Ohio foi preparada para depois mudar de lugar
Construir ao lado resolvia apenas uma parte do desafio. A nova estrutura ainda precisava chegar ao ponto exato em que funcionaria como travessia definitiva sobre o rio Ohio.
Por isso, a montagem foi planejada junto com a futura transferência. A estrutura ficou sobre apoios temporários, posicionada para que posteriormente pudesse sair daquela configuração e alcançar os apoios destinados à ponte definitiva.
Esse detalhe ajuda a entender por que a técnica é tão diferente. Não se tratava de transportar uma ponte pronta por centenas de quilômetros. A estrutura era preparada ao lado do próprio local em que seria utilizada e depois precisava percorrer lateralmente a distância necessária para ocupar seu alinhamento.
O canteiro, portanto, também fazia parte da solução de engenharia. A posição temporária da ponte já era uma etapa planejada da construção, e não um local escolhido apenas para armazenar peças.
Então chegou o momento de fazer uma enorme ponte andar de lado
A etapa mais impressionante começou quando a estrutura precisou sair dos apoios temporários e alcançar sua posição definitiva. Esse procedimento é conhecido como deslizamento lateral de ponte.
Assista o vídeo
O nome parece simples, mas a ideia exige planejamento cuidadoso. Em vez de desmontar a nova estrutura para montá la novamente no destino, o projeto previa sua transferência lateral entre a posição de construção e o alinhamento final.
Isso também evita uma interpretação errada da operação. Não foi simplesmente uma ponte empurrada de qualquer maneira e de uma só vez. O processo envolveu a transferência planejada da nova estrutura dos apoios temporários para os apoios existentes, dentro de uma obra preparada especificamente para essa movimentação.
O resultado criou uma cena rara na construção pesada: uma grande ponte sobre o rio Ohio mudando lateralmente de posição até alcançar o local definitivo.
Operação entrou para a engenharia de pontes dos Estados Unidos
A dimensão da transferência colocou o projeto em uma posição especial dentro da construção de pontes norte americana. A Federal Highway Administration, agência federal responsável por rodovias nos Estados Unidos, registrou o trabalho como o maior deslizamento horizontal de ponte concluído nos Estados Unidos.
A importância desse recorde está ligada ao método empregado. A movimentação não era uma demonstração de força ou uma experiência isolada. Ela fazia parte da estratégia usada para diminuir a interferência da obra sobre uma ligação regional importante.
A ponte conectava Milton, Kentucky, e Madison, Indiana, atravessando o rio Ohio. Manter essa conexão disponível durante uma parcela maior da execução era justamente uma das razões para preparar a nova estrutura ao lado.
Assim, a movimentação que mais chama atenção nas imagens foi apenas a etapa visível de uma decisão tomada muito antes: construir primeiro em paralelo e transferir depois.
Construção acelerada reduziu a necessidade de trabalhar apenas no espaço definitivo
A técnica empregada faz parte da chamada construção acelerada de pontes. Apesar do nome, isso não significa simplesmente mandar trabalhadores executarem as mesmas tarefas mais rapidamente.
A lógica está em reorganizar a obra para diminuir o tempo em que a infraestrutura existente precisa permanecer indisponível. Quando uma parte da nova ponte pode ser construída em uma posição paralela, várias etapas avançam antes da transferência final.
Para o usuário da travessia, essa diferença é importante. O problema não é apenas quanto tempo demora uma grande obra, mas por quanto tempo ela interfere diretamente no caminho utilizado pela população.
O projeto entre Milton e Madison mostrou como essa preocupação pode influenciar até o método construtivo. Nesse caso, a resposta foi preparar uma enorme estrutura fora do alinhamento definitivo para depois levá la lateralmente até ele.
Projeto de cerca de US$ 103 milhões colocou a logística no centro da obra
A substituição fazia parte de um investimento de cerca de US$ 103 milhões. Nesse tipo de construção, projetar a ponte representa apenas uma parcela do desafio. Também é preciso determinar como executar a obra sem criar um problema ainda maior para quem depende da travessia.
A montagem paralela respondeu exatamente a essa questão. Boa parte da nova estrutura podia avançar ao lado enquanto a configuração existente ainda ocupava o alinhamento sobre o rio.
Depois vinha a etapa decisiva: transferir a estrutura para sua posição definitiva. Assim, a logística deixou de ser apenas uma atividade de apoio e passou a fazer parte da própria solução de engenharia.
A ponte sobre o rio Ohio mostrou que uma grande obra pode ganhar tempo não apenas construindo mais rápido, mas escolhendo onde e em que ordem cada parte será executada.
Uma ponte que mudou de lugar para diminuir o impacto da própria construção
A ligação entre Milton e Madison transformou uma dificuldade enorme em parte do método construtivo. Em vez de concentrar toda a execução no alinhamento definitivo, os engenheiros prepararam a nova ponte ao lado e reservaram a transferência lateral para uma etapa específica da obra.
O resultado reuniu planejamento, construção acelerada e uma movimentação que entrou para os registros da engenharia dos Estados Unidos. Mais do que uma ponte aparentemente andando de lado, o projeto mostrou como a sequência de uma obra pode ser redesenhada para reduzir o tempo de interferência sobre uma ligação importante.
Se fosse possível aplicar a mesma técnica em grandes pontes brasileiras, você acha que o custo e a complexidade compensariam a redução no tempo de interdição? Conte sua opinião nos comentários e compartilhe a publicação.
