Projeto ferroviário avança no Vale Central da Califórnia enquanto entra em etapas decisivas de infraestrutura, eletrificação e sistemas, em meio a um cronograma de longo prazo e à necessidade de ampliar as obras para conectar as principais regiões metropolitanas previstas na primeira fase.
Com os trabalhos concentrados no Vale Central, o trem de alta velocidade da Califórnia continua avançando, enquanto a ligação entre São Francisco e Los Angeles/Anaheim permanece projetada para perto de 2040, com custo estimado em US$ 126 bilhões, aproximadamente R$ 644 bilhões.
Apresentada no plano de negócios divulgado em 2026, essa projeção mostra que o empreendimento entrou em uma etapa mais concreta no centro do estado, embora a conclusão da infraestrutura civil represente apenas parte do caminho necessário antes do início da operação comercial.
Obras no Vale Central avançam antes da instalação dos sistemas ferroviários

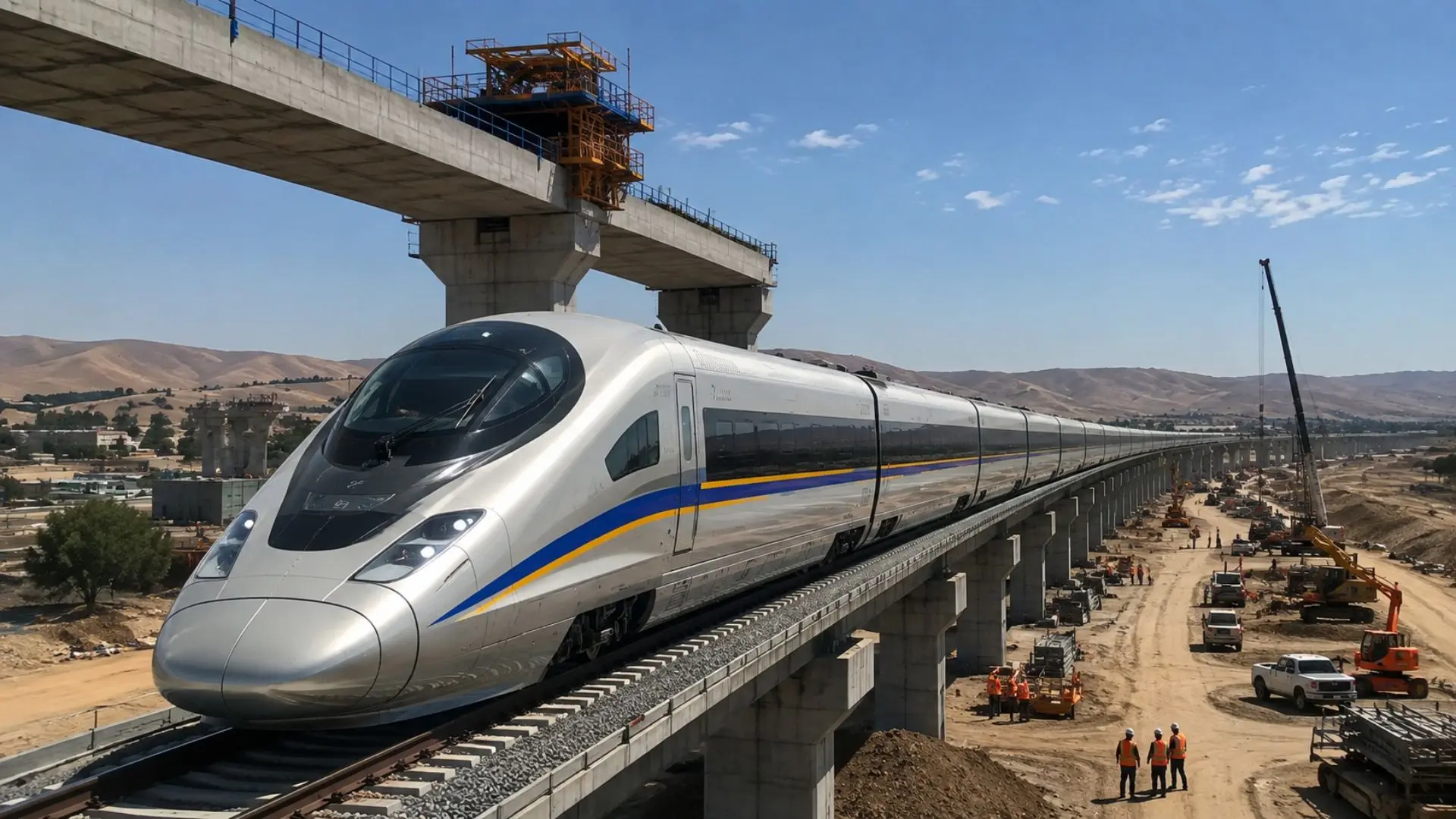

Em 1º de junho de 2026, a California High-Speed Rail Authority informou que 171 milhas, cerca de 275 quilômetros, estavam em projeto e construção entre Merced e Bakersfield, trecho que atualmente concentra a parcela mais avançada do empreendimento ferroviário de alta velocidade.
ARTIGO CONTINUA ABAIXO
Veja também
Dentro desse corredor, segundo a própria autoridade, mais de 80 milhas de via-guia já estavam concluídas, acompanhadas por 60 grandes estruturas finalizadas e outras 30 em execução nos condados de Madera, Fresno, Kings e Tulare, onde se concentram importantes obras de engenharia.
Mesmo com esse avanço, a infraestrutura pronta corresponde principalmente à base física sobre a qual a ferrovia funcionará, já que ainda será necessário instalar trilhos, rede aérea de alimentação elétrica, sistemas de controle dos trens e infraestrutura de comunicação ao longo do percurso.
Para conduzir essa etapa, o conselho da autoridade aprovou em junho um consórcio formado por Kiewit, Stacy Witbeck e Herzog, responsável inicialmente pelos trabalhos em 119 milhas do corredor em construção, antes das extensões programadas em direção a Merced e Bakersfield.
À medida que cada segmento civil for liberado, a instalação ferroviária poderá avançar sobre as estruturas concluídas, enquanto materiais de longo prazo, entre eles trilhos, dormentes de concreto e lastro, já vinham sendo adquiridos diretamente pela agência responsável pelo projeto.
Eletrificação e testes ainda separam as obras da operação comercial
Além dos trilhos, o projeto depende de uma ferrovia totalmente eletrificada, com alimentação aérea, controle de tráfego e comunicação integrados, exigindo uma transição coordenada entre as obras civis executadas e os sistemas responsáveis pela circulação segura dos futuros trens em alta velocidade.
Antes da abertura aos passageiros, também será preciso avançar na preparação dos trens que prestarão o serviço e realizar os testes operacionais previstos, etapas posteriores à construção de viadutos, passagens e outras estruturas que hoje formam a parte mais visível da obra.
Outra medida do trabalho ainda necessário aparece no processo de licenciamento, pois, em junho, a autoridade informava que 463 das 494 milhas previstas entre São Francisco e Los Angeles/Anaheim tinham liberação ambiental, deixando parte do corredor em preparação para as etapas seguintes.
Apesar dessa autorização em grande parte do trajeto, a liberação ambiental não significa que todos esses segmentos estejam construídos, uma vez que a expansão até as grandes áreas metropolitanas exigirá novas obras fora do núcleo central e investimentos suficientes para completar a Fase 1.
Custo de US$ 126 bilhões mantém financiamento no centro do projeto
Em abril de 2026, o San Francisco Chronicle informou que a estimativa para construir a ligação entre o centro de São Francisco e a região de Los Angeles estava em aproximadamente US$ 126 bilhões, cifra que mantém o financiamento entre os desafios decisivos para a expansão.
Segundo a publicação, a autoridade dispunha de cerca de US$ 39 bilhões, montante considerado suficiente para desenvolver as 171 milhas entre Merced e Bakersfield, enquanto a extensão integral continuará dependendo da disponibilidade de recursos para alcançar as duas grandes regiões metropolitanas previstas.
Quando o empreendimento foi submetido aos eleitores em 2008, a estimativa apresentada era de aproximadamente US$ 45 bilhões, valor muito inferior ao custo atual, depois de anos marcados por revisões de cronograma e sucessivas mudanças nas projeções financeiras da ferrovia.
Ao longo desse período, mudanças contratuais, inflação, encarecimento de materiais como o aço e dificuldades de engenharia encontradas durante o desenvolvimento do traçado foram associados ao crescimento das despesas, conforme relataram autoridades atuais e antigas ouvidas pelo jornal norte-americano.
Nesse contexto, a referência a 2040 está ligada ao horizonte estimado para a conexão ampla entre São Francisco e Los Angeles/Anaheim, enquanto o avanço físico mais expressivo permanece no Vale Central, onde a infraestrutura civil começa a abrir espaço para os componentes ferroviários.
Com a preparação do corredor para receber trilhos, energia e sistemas de controle, a próxima dificuldade será transformar esse avanço concentrado em uma rede contínua, capaz de alcançar as regiões metropolitanas sem interromper a sequência técnica necessária para uma ferrovia plenamente operacional.
Entre obras civis já concluídas, sistemas ainda pendentes, extensões metropolitanas e uma necessidade elevada de financiamento, a Califórnia conseguirá manter o ritmo necessário para transformar a previsão de 2040 em uma ligação ferroviária efetiva entre seus principais centros urbanos?
