Falha deixou máquina de 16 metros de diâmetro praticamente enterrada sob um dos rios mais importantes da China e obrigou engenheiros a criar uma operação inédita para concluir túnel de 6,4 quilômetros

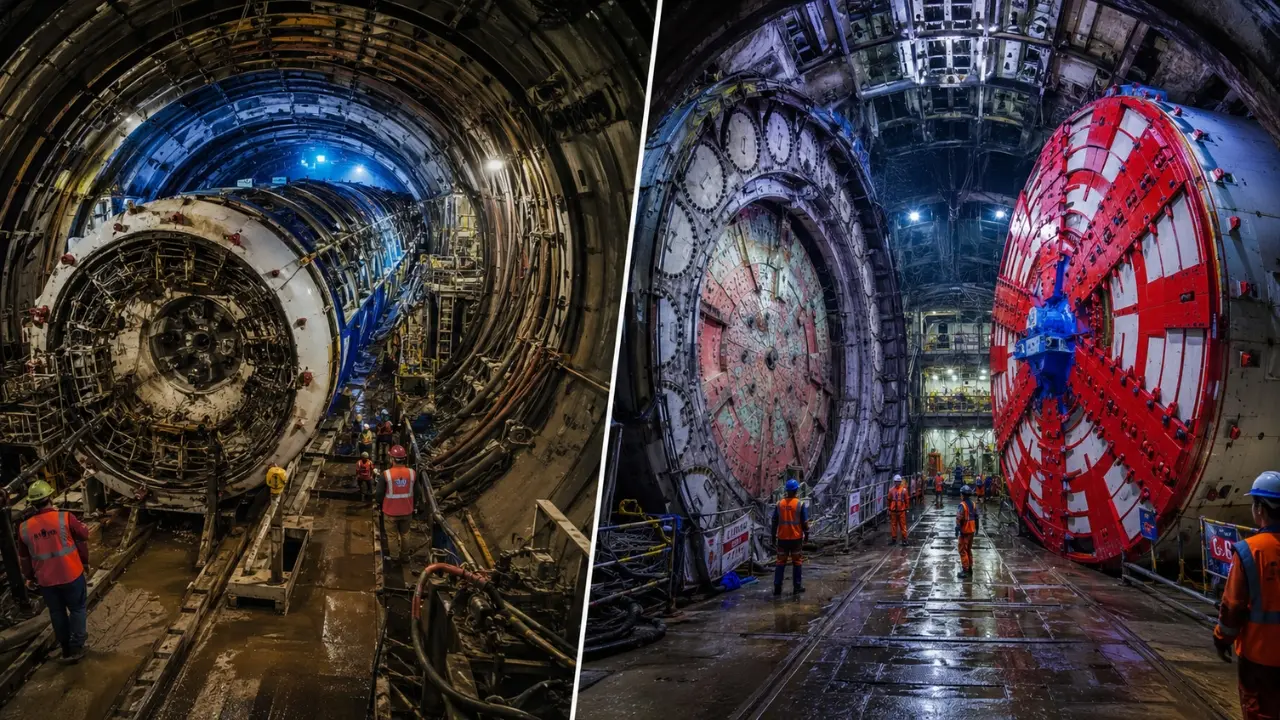

Uma tuneladora avaliada em cerca de US$ 50 milhões ficou imobilizada a aproximadamente 54 metros abaixo da superfície do rio Yangtzé após uma falha em seu sistema principal. Sem conseguir retirar a máquina nem realizar um reparo convencional naquele ponto, engenheiros chineses adotaram uma solução extrema: começar a escavar pelo lado oposto com outra tuneladora gigante e fazer os dois equipamentos se encontrarem debaixo do rio.
A operação aconteceu durante a construção do túnel Jiangyin-Jingjiang, na província de Jiangsu, uma das grandes obras rodoviárias subterrâneas da China. A máquina avariada tinha 16,09 metros de diâmetro, cerca de 140 metros de comprimento e pesava aproximadamente 5 mil toneladas, dimensões que tornavam praticamente impossível removê-la por métodos convencionais.
O plano exigia que uma segunda máquina de tamanho semelhante percorresse o trecho restante em direção ao ponto exato onde a primeira estava presa, atravessando solo saturado e submetido a forte pressão de água. Quando as duas finalmente se encontraram, os instrumentos registraram zero milímetro de desvio horizontal e apenas 2 milímetros de diferença vertical.
ARTIGO CONTINUA ABAIXO
Veja também
Tuneladora parou após percorrer mais de 3 quilômetros
A máquina envolvida no problema era conhecida como Juli No. 1. Ela começou a escavar em abril de 2022 e avançou cerca de 3,2 quilômetros até sofrer, em 8 de fevereiro de 2023, uma falha relacionada ao sistema do rolamento principal, componente essencial para o funcionamento da cabeça de corte.
No momento da paralisação, ainda faltavam aproximadamente 1.725 metros para que a escavação alcançasse o outro extremo do trecho planejado. O problema, portanto, não ocorreu próximo de uma saída, mas em uma região onde retirar, desmontar ou reparar a estrutura representava um desafio de engenharia muito maior.
A posição também era especialmente crítica. A tuneladora estava sob o principal canal de navegação do Yangtzé, cerca de 27 metros abaixo do leito do rio e aproximadamente 54 metros abaixo da superfície da água, cercada por camadas de areia saturadas e altamente permeáveis.
A pressão de água naquela região chegava a aproximadamente 0,76 MPa. Qualquer tentativa malsucedida de abrir a máquina ou acessar determinadas partes poderia permitir a entrada repentina de água e sedimentos, colocando em risco não apenas o equipamento, mas também todo o túnel já construído atrás dele.
Retirar a máquina ou abrir um poço no rio não eram opções simples
Com uma estrutura de milhares de toneladas presa sob o Yangtzé, os engenheiros analisaram diferentes possibilidades para continuar a obra. Uma delas seria abandonar parte do trecho e modificar o plano de construção; outra envolveria abrir um poço vertical a partir da superfície para acessar diretamente a máquina avariada.
As alternativas apresentavam enormes dificuldades técnicas, financeiras e operacionais. O ponto da falha estava justamente sob uma importante rota de navegação do Yangtzé, o que significava que uma intervenção realizada a partir da superfície poderia afetar o tráfego fluvial e aumentar consideravelmente os riscos da operação.
Foi então que surgiu uma proposta muito mais ousada: começar a escavar pelo lado oposto do túnel com uma segunda tuneladora e fazê-la avançar diretamente até a máquina que havia parado. Em vez de tentar retirar imediatamente o equipamento preso, os engenheiros transformariam a própria escavação no caminho para alcançá-lo.
China envia outra tuneladora pelo lado contrário
A solução passou por várias avaliações técnicas antes de ser colocada em prática. A segunda máquina começou a avançar a partir da extremidade oposta do túnel, enquanto sistemas de posicionamento, sensores, câmeras e equipamentos de medição acompanhavam constantemente sua direção.
O desafio não era simplesmente chegar à mesma região subterrânea. Duas máquinas com cerca de 16 metros de diâmetro e 5 mil toneladas cada uma precisavam terminar frente a frente com precisão suficiente para permitir posteriormente a união estrutural dos dois lados do túnel.
Quando restavam cerca de 100 metros, os ajustes de trajetória se tornaram ainda mais rigorosos. Nos últimos 10 metros, a velocidade chegou a cair para aproximadamente 1 centímetro por minuto, enquanto as equipes verificavam repetidamente a posição, a inclinação e o sentido da máquina em avanço.
Cada pequena correção era importante porque alguns centímetros de diferença poderiam complicar toda a fase seguinte. O encontro precisava acontecer exatamente na região planejada, sem deixar um desalinhamento capaz de comprometer a estrutura ou tornar a conexão entre os dois lados mais difícil.
Gigantes se encontram com apenas 2 milímetros de diferença
O contato entre as duas tuneladoras aconteceu às 23h07 de 22 de junho de 2024. Depois de mais de um ano com a primeira máquina imobilizada sob o rio, a segunda finalmente chegou ao ponto onde o equipamento permanecia preso.
As medições mostraram um resultado excepcional: nenhum desvio horizontal e apenas 2 milímetros de diferença vertical. O projeto trabalhava com uma tolerância de aproximadamente 100 milímetros, o que significa que o erro vertical final representou apenas cerca de 2% da margem prevista.
A precisão alcançada permitiu que a obra avançasse, mas o simples contato entre os equipamentos não resolvia o problema. As duas máquinas continuavam isoladas por estruturas de aço e cercadas por areia saturada, com a pressão do Yangtzé atuando sobre toda a região.
Antes de abrir a área de encontro ou desmontar qualquer componente, os engenheiros precisariam criar uma proteção capaz de impedir a entrada de água. A etapa seguinte transformou o entorno das tuneladoras em uma espécie de bloco congelado de solo.
Engenheiros congelam o terreno debaixo do Yangtzé
Os trabalhadores realizaram 363 perfurações de alta precisão através das estruturas metálicas para instalar tubos usados no processo de estabilização e congelamento do terreno. As perfurações atravessavam partes de aço com aproximadamente 80 milímetros de espessura, exigindo controle rigoroso de direção.
Antes de executar a operação definitiva, as equipes chegaram a construir uma reprodução em escala 1:1 de parte da estrutura. Os trabalhadores treinaram o procedimento durante cerca de 45 dias, enquanto a etapa real de perfuração levou mais de cinco meses para ser concluída.
Depois disso, o solo ao redor da zona de encontro foi congelado até formar uma barreira com aproximadamente 3,9 metros de espessura. A temperatura média da região congelada foi mantida em torno de -13 °C, criando uma proteção temporária contra água e sedimentos.
Essa camada funcionava como uma parede subterrânea de segurança. Somente após estabilizar a área os engenheiros poderiam começar a remover partes das máquinas e abrir espaço suficiente para transformar os dois trechos separados em um único túnel.
Congelamento também poderia deslocar máquinas de 5 mil toneladas
O próprio processo de congelamento criava outro problema. Quando a água presente no solo congela, ela se expande, e essa movimentação poderia exercer forças adicionais sobre máquinas de milhares de toneladas e sobre as estruturas de concreto já instaladas.
Dados técnicos divulgados posteriormente indicaram deslocamentos máximos de aproximadamente 13,3 mm e 14,81 mm nas duas tuneladoras durante essa fase. Os valores ficaram muito abaixo da referência de 100 mm considerada durante o planejamento da operação.
O controle dessas movimentações era necessário para preservar justamente a precisão obtida no encontro das máquinas. Depois de conseguir alinhar equipamentos gigantes com apenas 2 milímetros de diferença, os engenheiros ainda precisavam impedir que o congelamento alterasse significativamente sua posição.
Somente com o terreno estabilizado foi possível iniciar uma das fases mais trabalhosas de toda a operação: cortar e remover as próprias tuneladoras sem comprometer a barreira congelada que mantinha o Yangtzé do lado de fora.
Tuneladoras tiveram que ser cortadas debaixo do rio
Apesar de a operação ser frequentemente descrita como um resgate, a tuneladora avaliada em aproximadamente US$ 50 milhões não foi retirada inteira do subsolo. As dimensões das máquinas e a ausência de espaço para içamento obrigaram as equipes a desmontá-las dentro do próprio túnel.
O trabalho envolveu aproximadamente 2 mil toneladas de cortes, transformando partes das estruturas em mais de 2 mil peças suficientemente pequenas para serem transportadas pelo túnel. Entre os componentes removidos estava o conjunto principal de acionamento, que sozinho pesava cerca de 320 toneladas.
Essa etapa produzia muito calor por causa das operações de corte e soldagem. Ao mesmo tempo, poucos metros adiante, o sistema de congelamento precisava manter o solo abaixo de zero para impedir que a barreira ao redor das máquinas perdesse sua capacidade de conter água e areia.
As equipes precisaram equilibrar continuamente essas duas condições opostas. O processo de desmontagem se estendeu por cerca de 120 dias, enquanto o sistema de refrigeração continuava funcionando para preservar a segurança da região de encontro.
Túnel sob o Yangtzé terá cerca de 6,4 quilômetros
O túnel principal Jiangyin-Jingjiang possui aproximadamente 6,445 quilômetros de extensão e integra um empreendimento maior com cerca de 11,8 quilômetros. A estrutura foi projetada com seis faixas de tráfego, três em cada sentido, e velocidade máxima prevista de 80 km/h.
O investimento inicialmente previsto para o projeto foi estimado em aproximadamente 14,36 bilhões de yuans. Além de melhorar a ligação rodoviária na região de Jiangsu, a obra passou a ser observada como referência para futuros túneis construídos em áreas de grande profundidade e alta pressão de água.
A experiência também demonstrou que, em condições específicas, duas tuneladoras podem trabalhar a partir de extremidades opostas e se encontrar no subsolo com precisão milimétrica. Essa estratégia pode ser especialmente relevante em túneis muito extensos, nos quais escavar apenas a partir de uma direção aumentaria significativamente o tempo de construção.
No caso do Yangtzé, porém, a solução nasceu de uma emergência. O método de encontro subterrâneo não era apenas uma forma de acelerar a obra, mas a alternativa encontrada para chegar a uma máquina de 5 mil toneladas que havia ficado praticamente enterrada sob o rio.
Obra deve entrar em operação em setembro de 2026
Depois do encontro das máquinas em junho de 2024, ainda foram necessários meses de congelamento, desmontagem, conexão e acabamento estrutural. A abertura inicial da região de união ocorreu em 2025, enquanto as etapas posteriores permitiram consolidar definitivamente a ligação entre os dois lados.
As principais estruturas do empreendimento já foram concluídas, mas os trabalhos finais incluem sistemas eletromecânicos, equipamentos de segurança rodoviária, sinalização e outras instalações necessárias para a operação. A previsão oficial mais recente indica que o túnel poderá ser aberto ao tráfego em setembro de 2026.
O episódio que começou com uma tuneladora de aproximadamente US$ 50 milhões imobilizada a 54 metros sob o Yangtzé acabou resultando em uma operação de engenharia incomum. Em vez de tentar puxar a máquina de volta, a China enviou outra tuneladora pelo lado oposto, avançou mais de 1,7 quilômetro e colocou dois gigantes de 16 metros de diâmetro frente a frente com apenas 2 milímetros de diferença vertical.
Depois disso, ainda foi necessário congelar o solo, perfurar centenas de pontos na estrutura e desmontar milhares de toneladas de aço sob o rio. Uma falha que poderia comprometer uma das maiores obras subterrâneas da região acabou se transformando em um dos episódios mais impressionantes de engenharia já registrados no projeto.
